箕面市 S様邸耐震改修工事が完了しました

公開日:2016年05月01日 / カテゴリー:耐震日記, お知らせ

株式会社 ナカタの今西です。
今回は、4月下旬に完了しました 大阪府・箕面市の
S様邸にて行いました耐震改修工事のご紹介を致します。

2月下旬に開催されました『第16回 箕面市民フォーラム』の席上、
個別相談会での耐震診断申し込みを受けまして、耐震診断→
改修計画作成→四月下旬より耐震改修の運びとなりました。

工事内容としまして、改修計画を元に居室等合わせ5か所の補強工事となりました。
(以下、改修工事  工程表 参照)

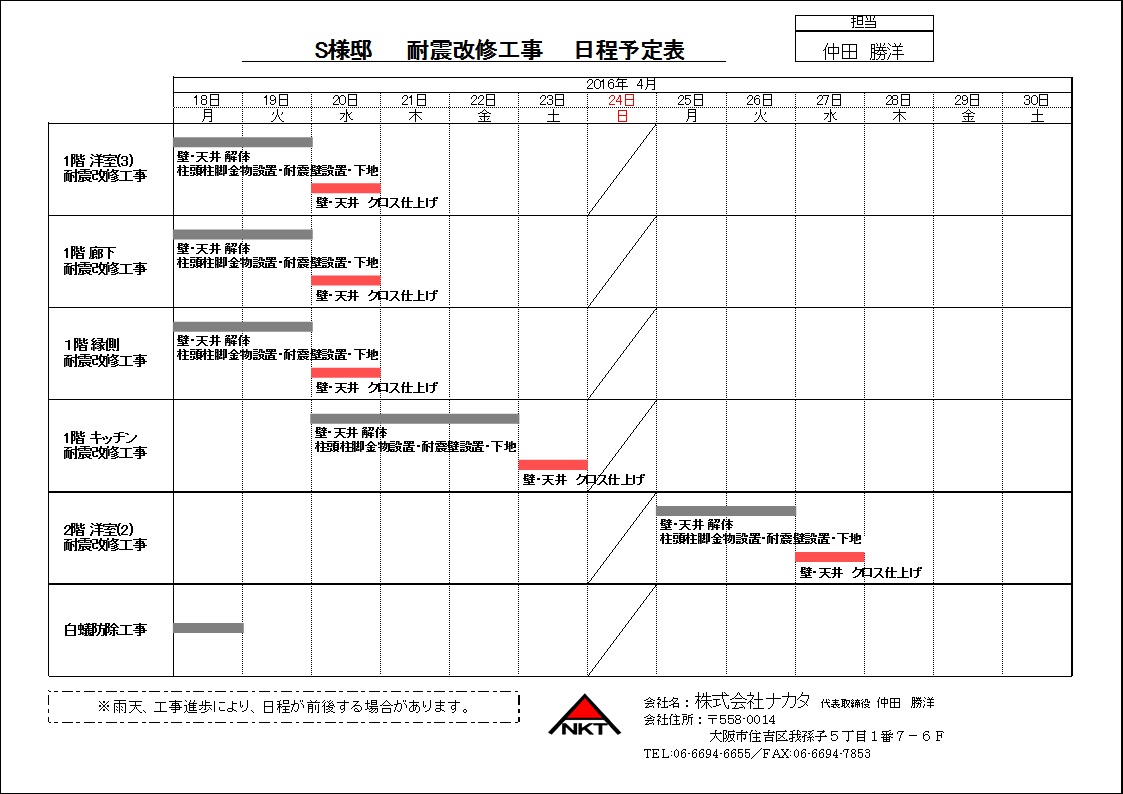

0430S様邸 工程表
(図:改修工事工程表)
(画像クリックで 拡大図が見れます)

補強箇所が多岐に渡る為、お客様・大工さん・現場監督と綿密な
打ち合わせを経て、お客様の生活リズムに合わせた工事スケジュールを
元に作業が開始しました。

当社では地震により生じる縦横斜め様々な揺れに対応すべく
『コボット ステンブレースシステム』を採用(メーカーサイトはこちら)。

以下は洋室の工事風景と縁側付近での工事風景です。

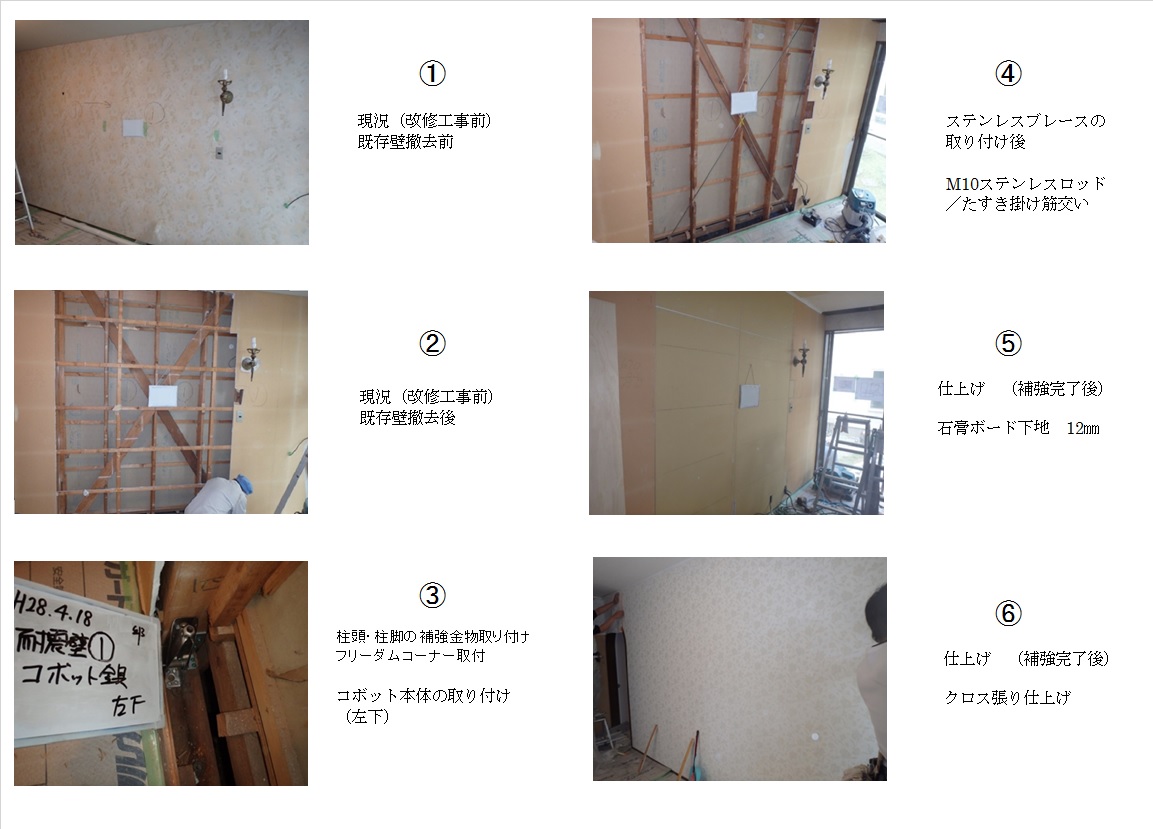

0430S様邸 01
(図:1階洋室での工事風景)
(画像クリックで 拡大図が見れます)

0430S様邸 02
(図:1階縁側での工事風景 左右2面に補強部材が入ります)
(画像クリックで 拡大図が見れます)

昨今の天災被害を契機に、ご家庭での災害対策が叫ばれる様になりましたが、
対策一つをとっても様々ございます。
皆様と手を取り合ってより良い解決法をご提案して参ります。
